一、故障經過

2019年x月x日 x壓氣站起十級大風。09:35電氣上位機彈出西三線主變壓器電流速斷動作報警,西三線主變壓器高壓柜從合閘位置自動跳閘為分閘位置,西三線市電斷開,西三線壓縮機停機。35KVxx進線A、B、C相電壓波動浮動較大。 最高達到48.35kV。

9:36詢問xx變電所。xx變電所正起著沙塵暴大風。

9:37西三線兩臺發電機啟機成功。

9:42將西三線供電方式改為發電機供電,斷開西三線市電低壓進線斷路器。

10:02西二線兩臺發電機啟機成功。

10:35 RR2#機組啟機成功。

11:35 RR3#機組啟機成功。

11:38西二線供電方式切換為發電機供電。斷開西二線市電低壓進線斷路器。

11:40 搖出西三線主變壓器高壓柜小車。合上接地刀閘。

二、故障排查

變壓器隔離后,對開關柜本體、電纜、變壓器進行了檢查,開關柜和電纜未發現明顯異常,打開變壓器接線箱后發現,B相外護套損壞,屏蔽層有燒蝕痕跡,判斷故障點位于變壓器高壓側電纜連接處。后為進一步確定原因,對變壓器進行了絕緣和直阻測試,所有測試數據正常。

三、原因分析

1.直接原因

xx壓氣站西三線變壓器進線側B相電纜頭距離A相電纜連接處裸露帶電部位距離偏小,A相對B相電纜頭放電,外護套在放電破損后,A相對銅屏蔽層放電拉弧,弧光導致A、B相短路,變壓器過流速斷保護跳閘。

現場電纜故障照片

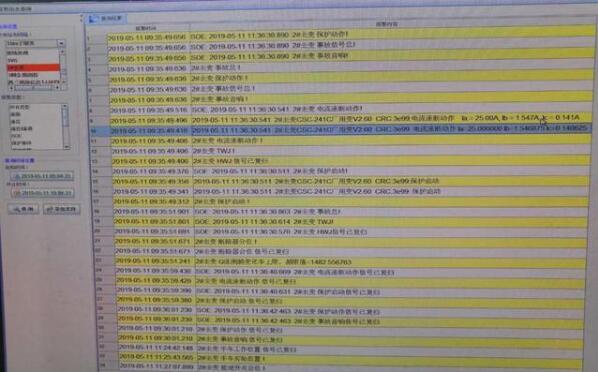

電氣后臺報文

2.間接原因

(1)電纜頭安裝不規范,按照3M電纜頭制作標準,電纜頭部分制作長度為1200mm,接線箱內部空間較?。▽?650mm,高1150mm,深1250mm),為了保證電纜頭與帶電部位間隙,在安裝時將B相電纜向上和向外彎曲,由于電纜頭過長,安裝完畢后B相電纜存在向內應力,應力逐步釋放過程中,B相電纜頭逐漸靠近A相電纜連接處,最終導致A相對B相電纜放電。

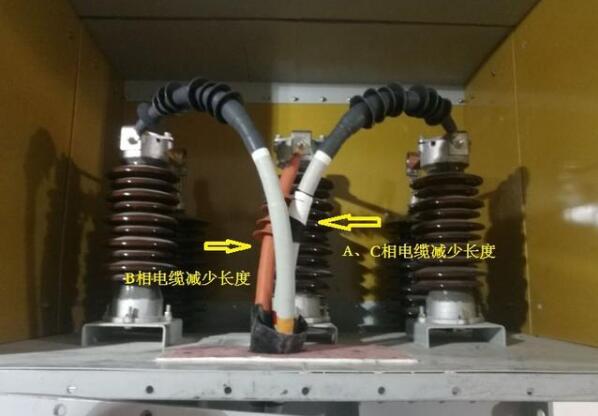

原安裝路徑

(2)故障期間,xx區域為大風天氣,系統電壓波動較大,5月11日8:34至12:18電壓一直處于波動狀態,電壓幅值最高達到48.35kV。從行波測距裝置上調出歷史曲線,在4月16日和5月8日還發生過兩次明顯的電壓波動故障,故障電壓最高幅值分別為:47.6kV和49kV。電壓的頻繁波動也是導致故障發生的誘因。

5月11日電氣后臺歷史曲線

5月8日電壓波動錄波

四、措施建議

1.組織開展現場搶修工作,故障發生后,分公司立即組織開展電纜頭搶修工作,5月11日22:00試驗設備到站,對變壓器、電纜進行了絕緣測試。5月12日00:30電纜頭達到xx站,開始制作電纜頭,3:40完成電纜頭制作,5:30完成耐壓測試,10:30開始對電纜和變壓器進行沖擊測試,11:20完成沖擊測試,11:40恢復站內市電供電。

整改后的電纜頭

2.提升電纜頭制作安裝質量。電纜頭制作過程中,沒有考慮到內部安裝位置的因素,只是按照廠家指導手冊按照標準長度制作了電纜頭,安裝完畢后也未充分認識到機械應力對電纜位置的影響,沒有采取相應的固定措施,后續的電纜頭制作過程中應充分考慮安裝環境,合理選擇電纜頭長度和固定方式。

3.查漏補缺,補強管理短板,本次故障根本原因是施工過程質量把控不嚴格,特別是電氣專業中一些重要的施工環節,缺少施工質量控制措施,在歷年項目實施過程中也未對上述問題引起足夠重視。針對上述問題,梳理目前涉及到的特殊施工環節,制定施工前檢查準備,施工過程質量控制,施工后驗收,施工問題整改推進,新設備投入運行檢查等各環節的管控措施,全過程做到閉環管理。
