亚洲+欧美+日韩+综合aⅴ,日本添下边视频全过程,四虎永久在线精品免费AV,肥白大屁股BBWBBWHD

銅馬實業[kklgs.com.cn]提供電力安裝、電力運維、電力設計、電力施工、元器件采購等全方位服務!
186 8073 6169

銅馬提供24小時優質電力咨詢服務

動態新聞 news
您現在的位置:首頁 > 動態新聞 > 行業新聞 > 機場快速通道連接線電力遷改工程完工
重慶電力安裝公司

機場快速通道連接線電力遷改工程完工

發布時間:2020/04/29 行業新聞 標簽:電力遷改瀏覽次數:1164

4月27日,經國網四川宜賓江北供電公司一年施工、三道工序,宜賓市翠屏區五糧液機場東快速通道連接線宗場段電力遷改工程全部完工, 確保了快速通道連接線建設進度。

據悉,宜賓五糧液機場東連接線項目位于翠屏區岷江新區, 項目起點接機場快速路,終點至觀斗山隧道,規劃全長11.5公里,瀝青混凝土路面, 設計時速每小時60公里,途經宗場片區、五糧液廠區等地。建成后,將成為連接城區與五糧液機場最快的通道,并使新機場及宗場組團與中心城區連為一體,有利于促進輻射區域內的整體發展,對于改善區域投資環境,發展區域社會經濟有著十分重要的現實意義。

“宗場段電力遷改工程于2019年3月開工, 遷改10kV線路5公里,0.4kV線路 11? 公里,敷設地下電纜2公里,共騰地約70畝”機場東連接線快速通道龍洞社電力遷改工作負責人凌武說。

宗場段電力遷改工程量不算大, 但需經三道工序,首先需對連接線紅線內的電力線路進行搬離,保證基建工程開挖。其次,還要對連接線兩邊附屬工程線路進行搬遷。道路基本完工后, 還要對臨時遷改線路進行整治,對跨越快速通道上方的線路進行電纜下地。

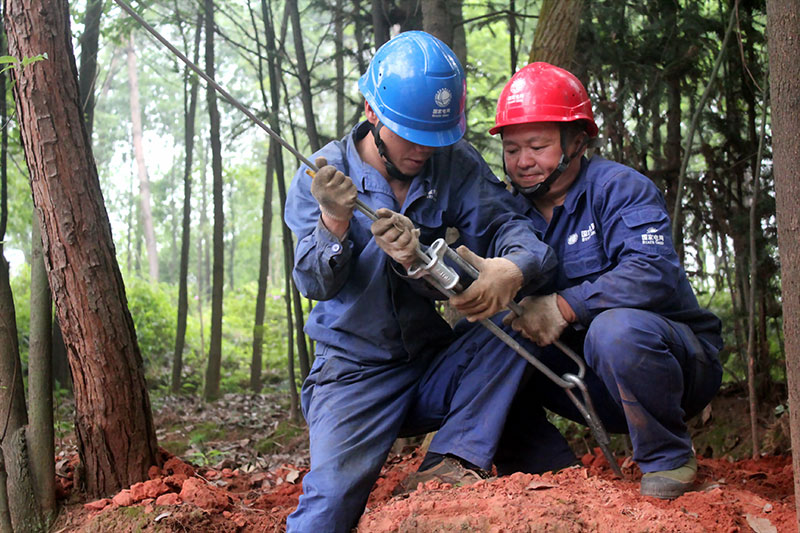

“剛進場的時這里是一片荒郊野嶺,沒有路,草長的比人還高,工器具全靠肩杠手抬”施工人員劉大洪說。

特別是今年4月初, 宗場段電力遷改工程進入最后沖刺階段,春雨綿綿,新挖的電纜井還沒有開始敷設,電纜井里面就灌滿了泥漿,給放線、架線、敷設電纜等工作帶來了較大困難,對施工進度影響很大。在確保安全、質量的前提下,施工人員嚴格按時間節點,搶時間、趕進度,克服困難,加班加點連續奮戰,在大家的共同努力下,終在4月27日完成宗場段電力遷改工程。
